Основы поточного строительства.

Сущность поточных методов строительства зданий и сооружений заключается в равномерной и непрерывной работе всех звеньев производства, которая сопровождается равномерной и непрерывной работой бригады, машин, равномерным потреблением конструкции, детали, материалы.

Основными характеристиками являются:

1.Организация строительства;

2.Пространственные и временные параметры;

3.Матричное моделирование процессов:

-организация строительных потоков, при условии непрерывности использования трудовых ресурсов R

-то же, при условии непрерывности загрузки фронтов работ; A

-то же, при условии непрерывности условия работ лежащих на критическом пути; Кр

-определение очередности возведения строительных объектов.

4.Сущность сетевого планирования в строительстве.

Применяют методы организации строительства: последовательный, параллельный, совмещенный.

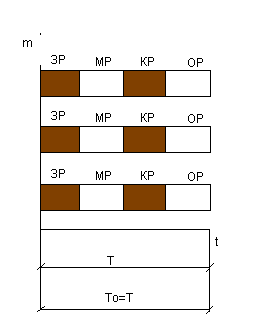

Последовательный метод производства работ.

m- Строящиеся объекты, захватки;

Т-продолжительность строительства каждого объекта;

Т0-общая продолжительность строительства;

График потребления ресурсов:

R

r

r- интенсивность потребления ресурсов в единицу времени.

Метод хорош тем, что потребляет немного ресурсов в единицу времени .Недостатки: Большая продолжительность строительства и перерывы выполнения однородных процессов.

Параллельный метод производства работ.

К к r*m

Максимальное потребление ресурсов обеспечивает минимальную продолжительность возведения объекта.

Поточный (совмещенный) метод производства работ.

1.Период развертывания потока.

2.Период установившегося потока.

3.Период свертывания потока.

Количество захваток на здании является параметром строительства. Различают частные и специализированные потоки.

Частный поток – это последовательное выполнение одного простого или сложного процесса в наряде захвата.

Каждый процесс выполненный бригадой или звеном постоянного состава рабочих за определенное время наз. Ритмом потока, при чем бригада через установленный промежуток времени наз.шагом потока последовательно включается в поток и последовательно переходит с одной захватки на другую для выполнения одного и того же процесса.

Для создания потока необходимо:

-технологические процессы разделить на составляющие;

-распределить их между исполнителями и создать производственный ритм (непрерывно выполнять непрерывные процессы);

-совместить во времени выполнение составляющих разнородных процессов;

Комплексный процесс бетонирования разделяют на простые составляющие: опалубочные, арматурные, укладка бетонной смеси, распалубка.

5. Инженерная подготовка площади к строительству.

При строительстве выполняют комплекс работ: подготовительные, вспомогательные, основные работы. В состав подготовительных работ входят :

- отсоединение систем инженерного обеспечения сносимых зданий и сооружений;

-снос сооружений на строительной площадке;

-срезка деревьев и кустарников их пересадка; деревья спиливают или валят бульдозером, кустарники срезают бульдозером или кусторезом;

-вывозка строительного мусора;

-устройство ограждения строительной площадки, временных автодорог, электро- и водоснабжения, площадок складирования;

-устройство временных административно-бытовых помещений и зданий;
