- •Технологические операции при возведении подземных зданий и сооружений открытым способом.
- •Способы крепления выемок с вертикальными стенками: извлекаемое, частично извлекаемое закрепление.
- •Способы крепления выемок с вертикальными стенками: постоянное закрепление.
- •Технология возведения подземных сооружений опускным способом из сборных колодцев.
- •Технология возведения подземных сооружений опускным способом из монолитных колодцев.
- •Технология погружения колодцев при возведении подземных сооружений опускным методом, контроль погружения.
- •Способы глубокого бурения при возведении опускных монолитных колодцев, задавливания при возведении опускных сборных колодцев.
- •Траншейный метод «стена в грунте» возведения монолитных железобетонных подземных сооружений.
- •Траншейный метод «стена в грунте» возведения сборных железобетонных подземных сооружений.
- •Технология возведения объектов способом «стена в грунте» свайным методом.
- •12.Общие положения при возведении подземных сооружений закрытым способом.
- •13.Методы разработки грунта (раскрытия сечения выработки) закрытым способом.
- •14.Способы укрепления свода при возведении подземных сооружений закрытым способом.
- •15.Щитовой способ разработки грунта при возведении подземных сооружений закрытым способом.
- •16.Общие положения возведения зданий методом подъема перекрытий и этажей.
- •17.Технология подъема перекрытий зданий, возводимых методом подъема перекрытий и этажей.
- •18.Технология подъема этажей зданий, возводимых методом подъема этажей.
- •20. Монтажные механизмы, применяемые для монтажа высотных инженерных сооружений.
- •19.Вертикальный подъем монтаж полностью собранного на стенде высотного инженерного сооружения.
- •21.Монтаж полностью собранного на стенде высотного инженерного сооружения поворотом вокруг шарнира с использованием крана, троса, полиспаста.
- •22.Монтаж полностью собранного на стенде высотного инженерного сооружения поворотом вокруг шарнира с использованием падающей стрелы.
- •23.Монтаж высотных инженерных сооружений методом наращивания.
- •24.Монтаж высотных инженерных сооружений методом подращивания.
- •25.Общие положения возведение высотных зданий со стальным, железобетонным и смешанным каркасом.
- •26.Возведение монолитного ядра жесткости высотных зданий со стальным, железобетонным и смешанным каркасом.
- •27.Возведение высотных зданий с монолитным железобетонным каркасом.
- •28.Возведение высотных зданий со стальным каркасом.
- •29.Модульная технология возведение высотных каркасных зданий из стальных элементов, основные конструктивные элементы, сборка элементов модуля.
- •30.Технологические этапы возведения высотных каркасных зданий из стальных элементов по модульной технологии.
- •31.Системы остекления фасада высотных зданий.
- •32.Монтаж покрытия стоечно-балочных каркасных систем из ферм, балок, рам плоскими, линейными элементами. Стоечно-балочные системы
- •33.Монтаж покрытия стоечно-балочных каркасных систем из ферм, балок, рам, укрупненных в пространственный блок или его часть.
- •34.Монтаж покрытия стоечно-балочных каркасных систем из ферм, балок, рам, укрупненных в пространственный блок прядевыми гидравлическими домкратами.
- •35.Монтаж арочно – сводчатых покрытий пространственных большеразмерных конструкций. Арочно – сводчатые системы
- •36.Монтаж плоских структурных покрытий пространственных большеразмерных конструкций.
- •37.Монтаж линейных и укрупненных элементов ребристых и ребристо-кольцевых куполов с использованием временной стационарной опоры.
- •Монтаж с использованием временной стационарной опоры.
- •1. Монтаж линейными элементами.
- •2. Монтаж укрупненными элементами
- •38.Монтаж ребристого купола полностью собранного на месте установки.
- •39.Монтаж сетчатых куполов, оболочек. Общие положения.
- •Сетчатые (структурные) купола, оболочки проектируют
- •41.Монтаж сетчатых куполов и оболочек комбинированным методом и подращиванием.
- •Метод подращивания.
- •40.Монтаж сетчатых куполов и оболочек методом наращивания.
- •42.Подготовка к подъему радиальных вант при монтаже висячих пространственных большеразмерных покрытий.
- •43.Подготовка вант внутреннего вантового кольца при монтаже висячих пространственных большеразмерных покрытий.
- •Основные технологические этапы.
- •Подъем вантовой системы
- •44.Натяжение верхних и нижних радиальных вант при монтаже висячих
- •45.Полистовый метод наращивания поясов вертикальных стальных резервуаров.
- •46.Полистовый метод подращивания поясов вертикальных стальных резервуаров.
- •47.Заготовительные и транспортные процессы при возведении вертикальных стальных резервуаров методом рулонирования.
- •Транспортирование рулонов
- •Разгрузка рулона с железнодорожной платформы:
- •50.Монтаж стенки резервуара и бескаркасного покрытия дифференцированным методом при возведении вертикальных стальных резервуаров методом рулонирования.
- •52.Вертикальное наращивание сферических резервуаров на манипуляторе.
- •51.Горизонтальное наращивание сферических резервуаров на фундаменте и
- •53.Горизонтальный метод монтажа сферических резервуаров из полусфер.
- •56.Вертикальный монтаж стального силоса полностью собранного в заводских условиях.
- •57.Монтаж стального силоса наращиванием с предварительной укрупнительной
- •58.Монтаж стального силоса подращиванием рулонами.
- •59.Монтаж стального силоса подращиванием листами.
- •60.Монтаж стального силоса комбинированным методом.
- •61.Монтаж силосов сборного железобетонного элеватора из объемных кольцевых, коробчатых блоков заводского изготовления.
- •62.Монтаж силосов сборного железобетонного элеватора и отдельно стоящего из криволинейных или плоских панелей.
- •63.Возведение фундамента и оросителя стальной градирни.
- •64.Монтаж каркаса и обшивки стальной градирни.
- •65.Монтаж градирни из сборного железобетона.
- •66.Основные этапы возведения монолитной башенной градирни с использованием подъемно-переставной опалубки.
33.Монтаж покрытия стоечно-балочных каркасных систем из ферм, балок, рам, укрупненных в пространственный блок или его часть.
Укрупнительную сборку производят:
в монтируем пролете;
вне монтируемого пролета в зоне действия монтажных механизмов;
вне строительной площадки (при стесненных условиях).
В последнем случае доставку блока или его части на строительную площадку осуществляют специализированным транспортом.
При монтаже частей укрупненных блоков временные опоры располагают под стыками блоков.
Монтаж укрупненной части блока покрытия
Соединение элементов рам между собой – фланцевое, на высокопрочных болтах с предварительной затяжкой
Жесткость каркаса здания в целом обеспечивается системой гибких вертикальных и горизонтальных связей, устанавливаемых с предварительным натяжением, и распорок
а – стойка; б – балка; в – стоечно-балочная система с шарнирным сопряжением элементов; г – то же, с рамным; д – рамно-связевая схема каркаса с вариантами конструкций вертикальных связей жесткости в виде рам (1), стен (2), раскосов (3); е – рамная схема каркаса; ж – сборные железобетонные элементы стоечно-балочной системы; 4 – двухэтажная колонна; 5 – колонна безбалочного перекрытия; 6 и 7 V и Т – образные колонны; 8 – совмещенный стоечно-балочный элемент; 9 – совмещенная конструкция ригеля и стенки жесткости; 10 – ригель перекрытия; 11 – балка покрытия; 12 – ферма
34.Монтаж покрытия стоечно-балочных каркасных систем из ферм, балок, рам, укрупненных в пространственный блок прядевыми гидравлическими домкратами.
Прядевые (струнные) гидравлические домкраты позволяют прилагать тяговое усилие в вертикальном, в горизонтальном и промежуточном направлениях. Грузоподъемность зависит от количества прядей в канате.
Количество прядей |
Грузоподъемность |
1 |
15 тонн |
3 |
45 тонн |
7 |
105 тонн |
12 |
185 тонн |
13 |
200 тонн |
31 |
450 тонн |
43 |
650 тонн |
55 |
850 тонн |
75 |
1130 тонн |
35.Монтаж арочно – сводчатых покрытий пространственных большеразмерных конструкций. Арочно – сводчатые системы
|

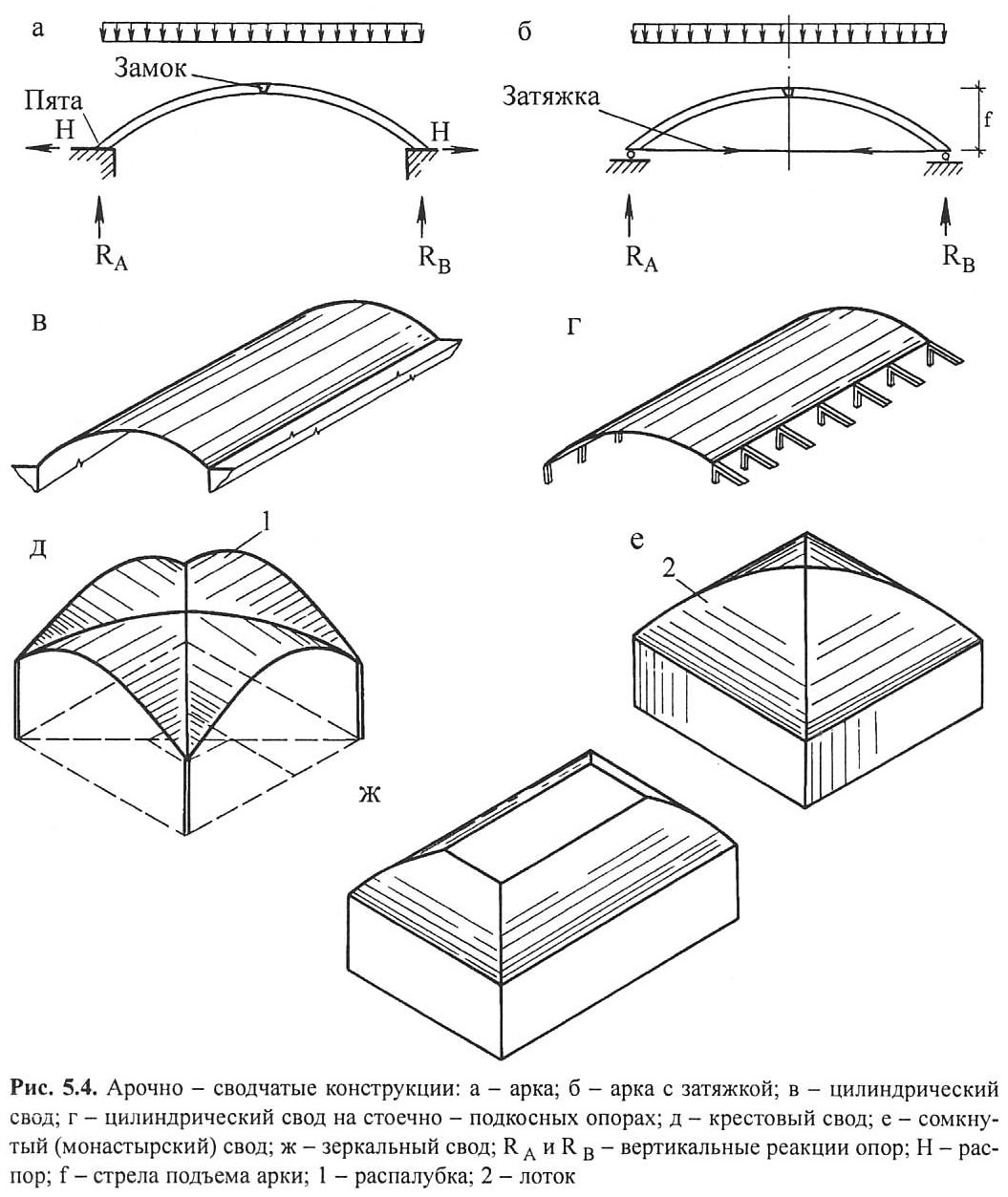

а – арка, б - арка с затяжкой; в - цилиндрический свод; г - цилиндрический свод на стоечно – подкосных опорах; д – крестовый свод; е – сомкнутый свод; ж – зеркальный свод |
Арки монтируют: отдельными частями; укрупненными элементами в виде линейных полуарок, блоками полуарок.
Монтаж выполняют при помощи временных опор с домкратами. Монтажные опоры передвигают по ходу монтажа на тележках, по временным рельсовым путям. Допускается замыкание верхнего шарнира трехшарнирных арок на весу, без применения монтажной опоры.
Установку арки на опору (фундамент) производят при помощи пятового шарнира опоры, заведением и поворотом нижних замковых шарниров арки.
При монтаже отдельными линейными частями; укрупненными линейными полуарками, первую арку закрепляют в проектном положении при помощи расчалок, последующие арки соединяют с предыдущими инвентарными распорками. Все связи монтируют наверху, на подмостях, подъемниках.
Особенность укрупнительной сборки линейными элементами – независимо от способа монтажа - частями или целиком, на земле по шаблону раскладывают элементы всей арки. Это необходимо для придания нижнему поясу заданного строительного подъема, т.е. прогиба.
Раскружаливание производят после устройства постоянных монтажных стыков, установки связей двух арок.
Недостатки: необходимо усиление элементов при подъеме, большое количестве монтажных работ на проектной отметке, наличие расчалок усложняет производство работ.
При монтаже полуарок блоками из двух, трех смежных элементов, полуарки соединяют между собой на земле прогонами и связями. Преимущества способа: выполнение большинства монтажных работ на нулевой отметке, уменьшение количества операций, выполняемых монтажным краном. Недостатки: сложное заведение нижних замковых шарниров блоков; большие размеры монтажных опор, соответствующие ширине блока.
